※本記事にはプロモーション(広告)が含まれます。
新築の外構工事を予定していると、「工期は何日かかる?」「引っ越しまでに駐車場を使える?」と気になりますよね。業者から完成予定日を聞いていても、雨や商品の納期で予定が変わることがあります。
外構工事の工期は、敷地の広さだけでなく、工事内容・職人の人数・重機が入れるか・コンクリートの養生・商品納期などで変わります。すべての現場に共通する決まった日数はありません。
この記事では、外構・足場工事の現場に携わる作業員の目線から、工事規模ごとの考え方、基本的な工程、遅れやすい原因、契約前に確認したい項目を解説します。
外構工事の工期は「作業日数」と「使えるまでの期間」を分けて考える
外構工事では、職人が現場で作業する日数だけを見ないことが大切です。商品入荷の待ち時間、コンクリートを保護する養生期間、完成確認や手直しの日も含めて予定を立てます。
- 部分工事:フェンスの一部、門柱、物置などは比較的短期間で終わることがある
- 駐車場を含む工事:掘削・下地・型枠・コンクリート打設・養生まで必要になる
- 新築外構一式:駐車場、アプローチ、門柱、フェンス、カーポート、植栽など複数工程を組み合わせる
私が現場で見てきた感覚では、新築外構一式で、おおむね2週間から1か月ほどが一つの目安です。ただしこれは全国共通の基準ではなく、敷地条件、工事範囲、職人と重機の空き、天候によって前後します。同じ「駐車場2台分」でも、高低差や残土の量が違えば日数は変わるため、必ず担当業者から現場ごとの工程表をもらってください。
小さな工事でも、特注商品を待つ場合は着工まで時間がかかります。反対に、工事範囲が広くても、商品がそろい、職人と重機を確保できれば工程を組みやすい場合があります。
「工事が終わる日」と「車を乗り入れられる日」が同じとは限りません。特に土間コンクリートは、打設後すぐに車を載せず、施工業者が案内する使用開始日を守ってください。
土間コンクリートの養生は、急いでいる現場でも3日ほど、通常は1週間前後、強度をきっちり見るなら2週間以上みておくのが現場の感覚です。季節や気温、コンクリートの配合、駐車する車の重さでも変わります。養生中に車を乗せると、ひび割れや沈みの原因になり、やり直しになれば工期も費用も余計にかかります。急ぎたい事情がある場合は、自己判断せず、施工業者へ「いつから乗せてよいか」を必ず確認してください。

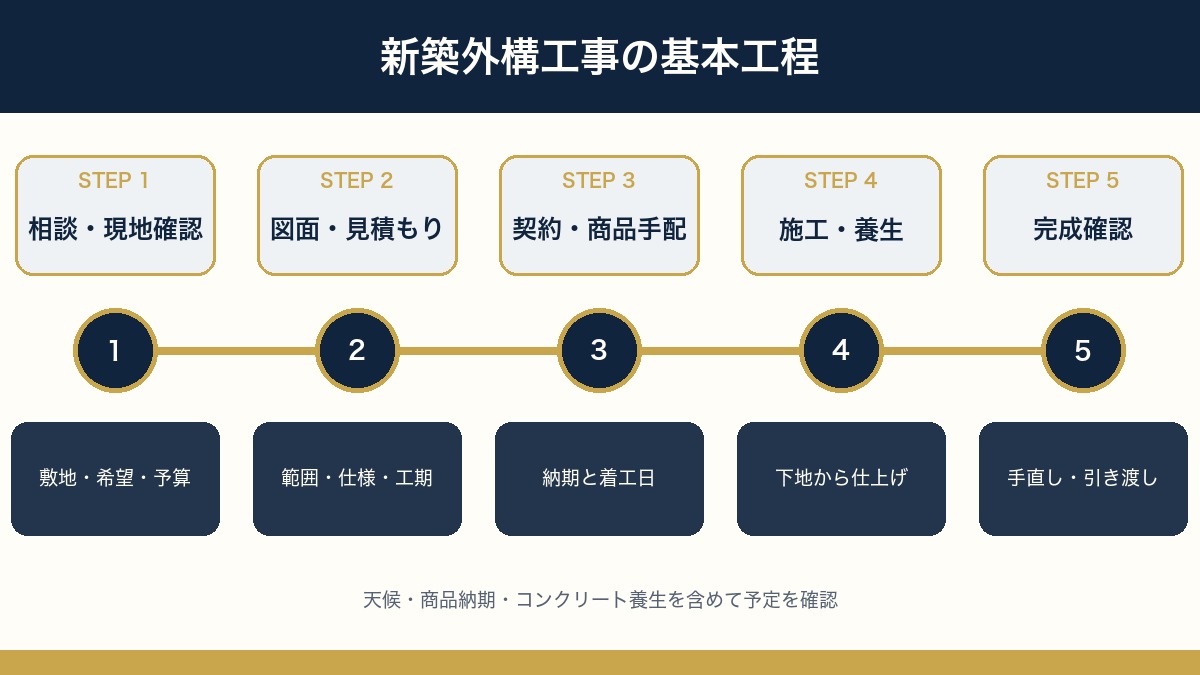

新築外構工事の基本的な工程
1.現地確認・打ち合わせ・図面作成
敷地の高さ、道路との段差、境界、排水、建物設備の位置を確認し、希望と予算を整理します。新築では、給排水管、室外機、電気メーター、雨水桝などの位置が外構計画へ影響します。
工事前に決める内容は、外構の打ち合わせで後悔しないチェックリストにまとめています。
2.見積もり・契約・商品発注
図面と見積書を確認し、工事範囲・金額・着工予定・完成予定・支払条件を書面にします。カーポートや門柱、フェンスなどは、契約後に商品を発注することがあります。
国土交通省の建設業法令遵守ガイドラインでは、建設工事の契約書面に工事着手と工事完成の時期などを記載することが示されています。日付だけでなく、延期時の連絡方法や扱いも確認しましょう。
サイン前の確認項目は、外構工事の契約前チェックリストを参考にしてください。
3.掘削・撤去・下地づくり
不要な土や既存物を撤去し、駐車場やアプローチの高さを整えます。砕石を敷いて転圧し、ブロック基礎やコンクリートの下地をつくります。
地中から想定外のコンクリート、配管、大きな石、軟弱な土が出ると、処分や補強が必要になり、工程と費用が変わる場合があります。
4.ブロック・土間コンクリート・設備工事
ブロック、排水、電気配管、型枠、鉄筋・ワイヤーメッシュなどを施工し、土間コンクリートを打設します。前の工程が終わらないと次へ進めない作業が多いため、一つの遅れが後工程へ影響します。
コンクリートの養生方法や期間は、気温、配合、部位などで変わります。国土交通省の土木工事共通仕様書でも、養生条件を外気温などに応じて考える形が示されています。住宅外構で車を載せる時期は、現場条件を把握する施工業者へ確認してください。
5.商品取付・仕上げ・完成確認
カーポート、フェンス、門扉、ポスト、照明などを取り付け、砂利や植栽、清掃を行います。最後に図面・見積書と現場を照らし合わせ、未施工や手直し箇所がないか確認します。
外構工事が遅れる主な7つの原因
- 雨・雪・強風:掘削、土間コンクリート、左官、商品取付などができない場合がある
- コンクリートの養生:気温や施工条件に合わせて保護・使用制限の期間が必要になる
- 商品欠品・納期:色やサイズ、特注品によって入荷時期が変わる
- 地中の障害物:古い基礎、配管、岩、残置物などの撤去が必要になる
- 設計変更:工事中の商品変更や範囲追加で、再見積もりと再発注が発生する
- 他工事との調整:建物工事、引っ越し、電気・水道工事と日程が重なる
- 職人・重機の手配:繁忙期や前現場の遅れで予定がずれることがある
このうち商品の納期は、早ければ3日ほど、平均すると5日前後、長いと2週間ほどかかる感覚です。在庫のある定番商品か、特注の色やサイズかで大きく変わります。カーポートやフェンスは契約後に発注することが多いため、「いつ発注して、いつ入荷予定か」を契約の段階で聞いておくと、着工日のずれを防ぎやすくなります。
天候など業者だけでは避けにくい遅れもあります。重要なのは、遅れが分かった時点で、理由・現在の進捗・次の作業日・完成見込みを共有してもらえることです。
国民生活センターも、住宅工事の遅延トラブルに関して、契約書・約款・明細見積書を事前に確認し、変更内容は書面に残すよう案内しています。
工期の遅れを減らすために施主ができること
- 引っ越し日や駐車場を使い始めたい日を早めに伝える
- 工事範囲、商品、色、位置を着工前に決める
- 建物側の配管・室外機・電気設備の位置を共有する
- 商品発注後の変更・キャンセル条件を確認する
- 工事中の車、自転車、宅配、ゴミ出しの動線を決める
- 天候による予備日を含む工程表を確認する
「最短で何日」だけを重視すると、無理な工程になったり、完成確認の時間が不足したりします。生活上の期限がある場合は、最低限必要な駐車場やアプローチを先に施工し、植栽や装飾を後へ分けられるか相談する方法もあります。
工期が延びたときに確認する5項目
- どの工程で、何が原因になっているか
- 現在までに完成した範囲はどこか
- 次回の作業日と、新しい完成見込み
- 追加費用が発生するのか、誰が負担するのか
- 駐車や出入りなど、生活への影響をどう対応するか
工事内容を追加・変更する場合は、口頭だけで進めず、金額と工期への影響を確認してから書面やメールに残します。追加請求が心配な方は、外構工事の追加費用が発生する原因と防ぎ方も確認してください。
職人が来ない日が続く、業者から返事がないなど、単なる日程変更か判断しにくい場合は、外構工事が進まないときの原因と確認手順をご覧ください。
工程に合わせた支払いの確認は、外構工事の支払いタイミングと前払いの注意点で解説しています。
工期と説明の分かりやすさも比較する
外構業者を比較するときは、総額だけでなく、着工可能時期・工程・商品納期・雨天時の連絡・完成確認まで比べます。極端に短い工期だけを提示する会社より、遅れる可能性と対応方法まで説明してくれる会社の方が予定を立てやすくなります。
見積書の条件をそろえる方法は、外構見積書の見方を参考にしてください。
工期も含めて外構業者を比較したい方へ
ゼヒトモでは、希望する工事内容や地域を入力して、対応できる外構業者を探せます。見積金額だけでなく、着工時期・工期・保証・支払条件も確認して比較してください。
※地域や依頼内容によって、紹介状況は異なります。
まとめ|完成日だけでなく工程と予備日を確認する
外構工事の工期は、工事範囲・商品納期・天候・コンクリート養生・現場条件で変わります。作業日数だけでなく、着工前の商品手配から完成確認、車を使えるようになる日まで含めて予定を立てましょう。
契約前に着工と完成の予定、延期時の連絡方法、追加費用の扱いを書面で確認します。生活上の期限がある場合は早めに業者へ伝え、予備日を含む無理のない工程を相談してください。
工期以外の仕上がり・排水・境界・不具合対応も含めて備えるなら、外構工事でよくあるトラブル7選と対処法も確認してください。
