駐車場の土間コンクリート工事を頼むとき、「完成するまで何をするのか」「打設前にどこを見ればよいのか」「下地やワイヤーメッシュは後から確認できるのか」と気になる方も多いでしょう。
土間コンクリートは、土を掘って生コンを流すだけの工事ではありません。現地確認、掘削、路床・砕石の転圧、型枠、目地、補強、打設、仕上げ、養生を順番に行います。完成後は下地や補強材が見えなくなるため、打設前の確認と写真が重要です。
この記事では、株式会社勝真建設工業で外構・足場工事の現場作業とWeb運用を担当する岩槻太陽が、住宅駐車場の土間コンクリート施工を8工程に分け、施主が確認したいポイントを現場目線で解説します。

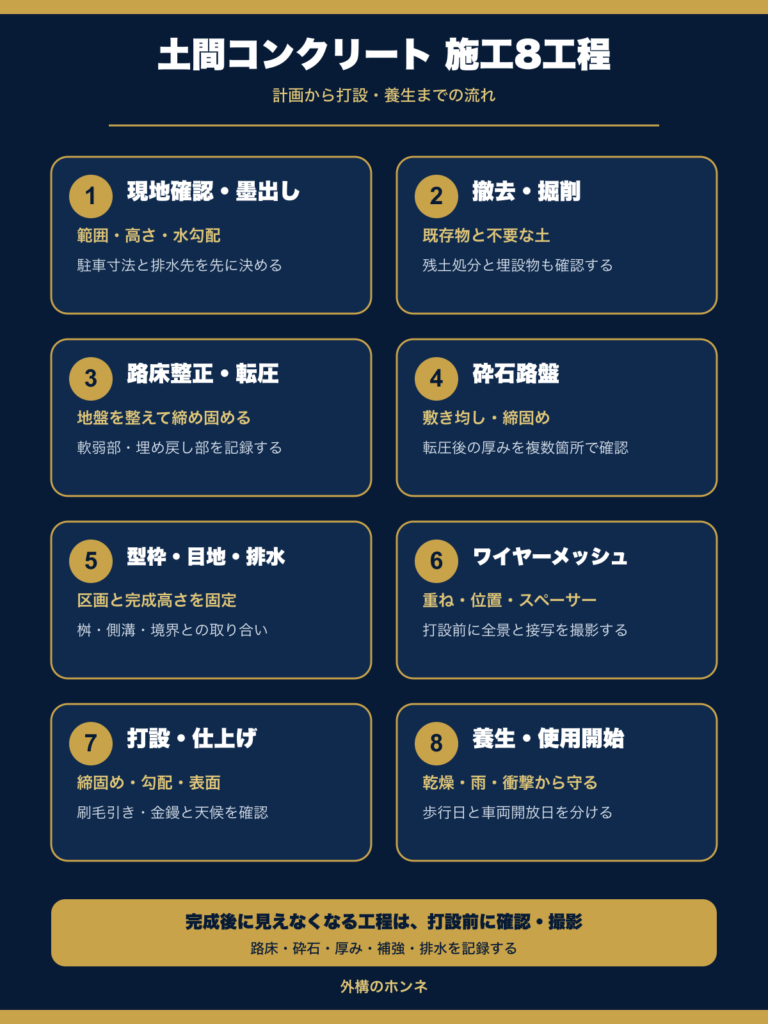

結論:土間コンクリートは8工程で施工する
| 工程 | 主な作業 | 施主が確認したいこと |
|---|---|---|
| 1.現地確認・墨出し | 範囲、高さ、勾配、排水先を決める | 駐車寸法、完成高さ、水の流れ |
| 2.撤去・掘削 | 既存物と不要な土を取り除く | 撤去範囲、残土処分、埋設物 |
| 3.路床整正・転圧 | 地盤を整え、軟らかい箇所を確認する | 埋め戻し部、沈み、ぬかるみ |
| 4.砕石路盤 | 砕石を敷き均して締め固める | 転圧後の厚み、材料、仕上がり高さとの差 |
| 5.型枠・目地・排水 | 区画と高さを固定し、排水計画を形にする | 目地位置、桝、境界、道路との段差 |
| 6.ワイヤーメッシュ | 補強材を重ね、スペーサーで位置を保つ | 線径、網目、重ね、かぶり |
| 7.打設・仕上げ | 生コンを入れ、締め固めて表面を仕上げる | 厚み、勾配、天候、刷毛引き・金鏝 |
| 8.養生・使用開始 | 乾燥、低温、雨、衝撃、荷重から守る | 歩行日、車両開放日、バリケード |

完成後の表面だけでなく、打設前に隠れる「路床・砕石・厚み・補強・排水」を同じ仕様で見積もり、写真に残すことが大切です。
着工前に決める7項目
- 駐車台数、車体寸法、将来乗り入れる可能性がある最大車両
- コンクリートを施工する面積と、砂利・植栽などを残す範囲
- 道路、玄関、建物基礎、隣地との完成高さ
- 水勾配の方向と、雨水を流す桝・側溝などの排水先
- コンクリート厚、砕石路盤、補強材、目地、表面仕上げの仕様
- 給排水管、雨水管、電気配線、桝など地中設備の位置
- 生コン車・ポンプ車・重機の搬入と、養生中の代替駐車場所
図面上で車が入っても、柱や門柱、道路幅、切り返しの角度によって使いにくくなることがあります。寸法の確認は新築外構の駐車場が使いにくくなる原因、工事内容の確認は外構見積書の見方も参考にしてください。
土間コンクリート施工の流れ
1.現地確認・墨出しで範囲と高さを決める
敷地を測り、コンクリートを施工する範囲、完成高さ、勾配、目地、桝の位置を決めます。水糸やレベルなどを使い、道路・玄関・建物・隣地との高さ関係を確認します。
この段階で排水方向を決めずに進めると、完成後に水たまりや逆勾配が見つかっても簡単には直せません。勾配の目安と高低差の計算は駐車場コンクリートの水勾配で解説しています。
2.既存物を撤去して必要な深さまで掘削する
土、芝生、砂利、既存コンクリートなどを撤去し、砕石路盤とコンクリートを施工できる深さまで掘ります。掘削量は、完成高さ、コンクリート厚、砕石厚、既存地盤の状態で変わります。
掘った土は体積が増え、現場に残せなければ運搬・処分が必要です。見積書では掘削、残土処分、既存物撤去、重機回送がどこまで含まれるかを確認してください。図面にない配管や古い基礎が出た場合の追加費用も、着工前に決めておくとトラブルを減らせます。
3.路床を整えて転圧する
掘削後に現れる地盤を路床といいます。表面を整え、転圧して支持する層をつくります。建物工事で掘り返した部分、配管の埋め戻し、雨で軟らかくなった場所は、周囲と締まり方が違うことがあります。
軟らかい箇所を残したまま上だけ仕上げると、沈下、段差、ひび割れの原因になり得ます。必要に応じて軟弱土の入れ替えや追加の路盤を検討し、どの範囲を処置したか記録します。
4.砕石を敷き均して路盤をつくる
砕石路盤は、車の荷重を分散してコンクリート版を下から支える層です。材料を敷き均し、プレートやランマーなどで締め固めます。見積書に厚みが書かれていても、敷く前か転圧後かで意味が違う場合があるため確認が必要です。
転圧後は、路盤から完成予定面までの高さを複数箇所で確認します。型枠際だけでなく、中央部、道路際、桝の周囲も写真に残してください。コンクリートと路盤を合わせた断面は駐車場コンクリートの厚みと下地で詳しく説明しています。

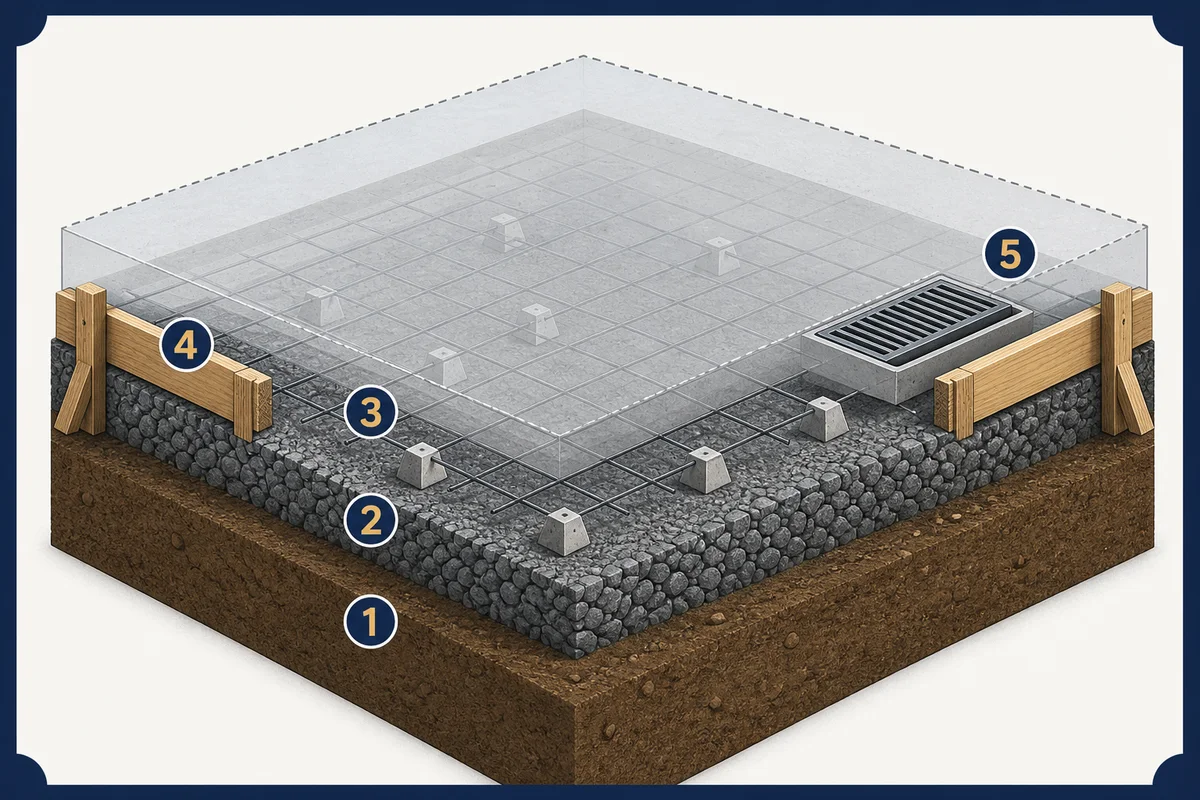

5.型枠・目地・排水設備を設置する
型枠で外周と仕上がり高さを固定し、広い面や形が変わる場所には目地を計画します。桝、側溝、建物基礎、門柱、既存コンクリートとの取り合いもこの段階で形になります。
目地は見た目を分けるだけでなく、ひび割れを誘導し、区画の形を整える役割があります。ただし、入れれば必ず割れなくなるものではありません。種類と配置は土間コンクリートの目地をご覧ください。
6.ワイヤーメッシュを適切な位置へ設置する
ワイヤーメッシュや鉄筋を所定の範囲へ敷き、必要な重ねを取り、スペーサーで高さを保ちます。砕石の上へ直接置いただけでは、打設中に下がって適切なかぶりを確保できないことがあります。

打設前に、線径、網目、重ね、端部、桝・配管との干渉、スペーサーの有無を確認します。「入っているか」だけでなく「どの位置に入っているか」が重要です。確認点は土間コンクリートのワイヤーメッシュにまとめています。
7.生コンを打設して勾配と表面を仕上げる
生コン車から直接、ポンプ車、一輪車など、現場に合う方法でコンクリートを運び入れます。型枠の隅、補強材の周囲、桝の際まで行き渡らせ、締め固めながら高さと勾配を整えます。
表面は、木鏝や金鏝などで均した後、契約した仕上げに整えます。屋外駐車場では刷毛引きが使われることがありますが、すべての場所に同じ仕上げが正解とは限りません。滑りやすさ、見た目、掃除の違いは刷毛引きと金鏝の比較で確認できます。
雨予報のときは、降る時刻・雨量・気温・施工範囲・養生方法をもとに延期や継続を判断します。「雨なら必ず中止」「打設後の雨はすべて問題なし」と一律には決められません。判断の分け方は雨の日の土間コンクリート打設をご覧ください。

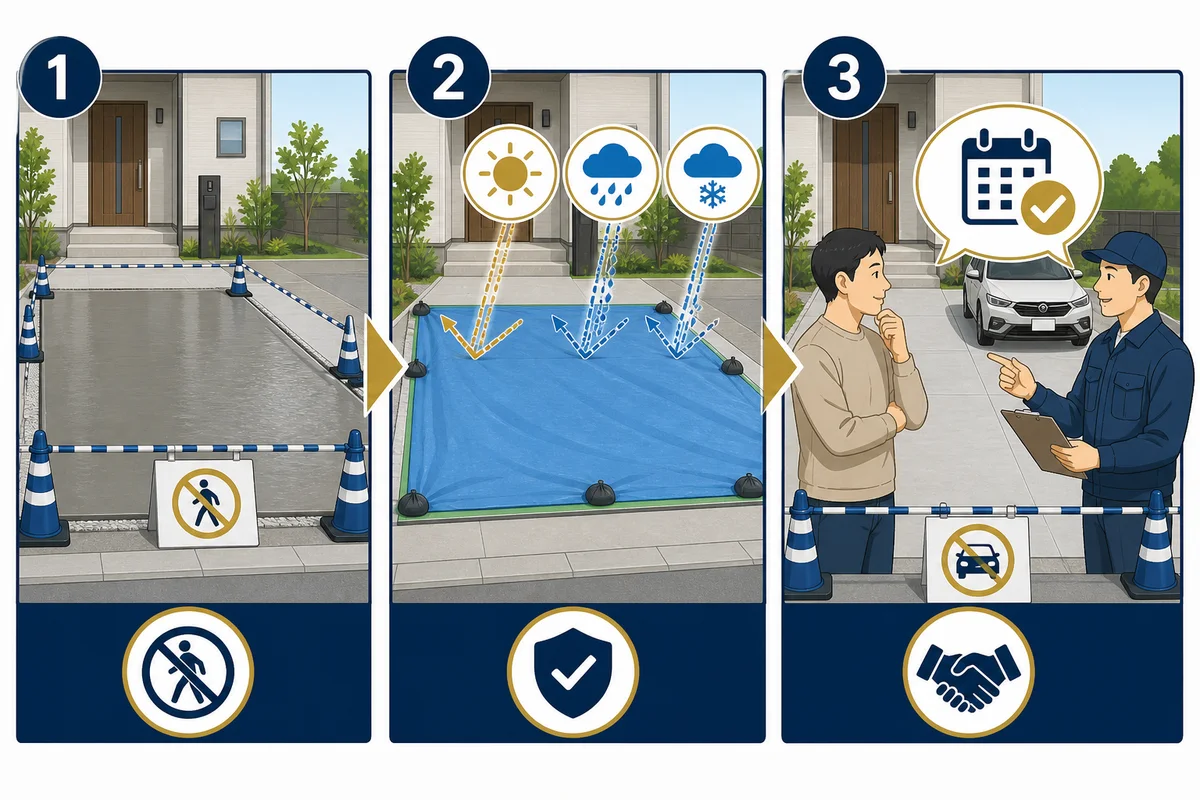

8.養生して歩行日・車両開放日を確認する
打設後は、急な乾燥、低温、雨、振動、衝撃、早期の荷重などからコンクリートを守ります。表面が乾いて見えても、内部の強度が十分とは限りません。人、ペット、配送業者、台車、バイク、車が入らないよう区画します。
歩行できる日と車を載せられる日は分けて確認してください。必要な期間は、材料、気温、厚み、下地、養生方法、車両重量で変わります。7日・14日などの目安と注意点は土間コンクリートは何日後から車を載せられるかで解説しています。

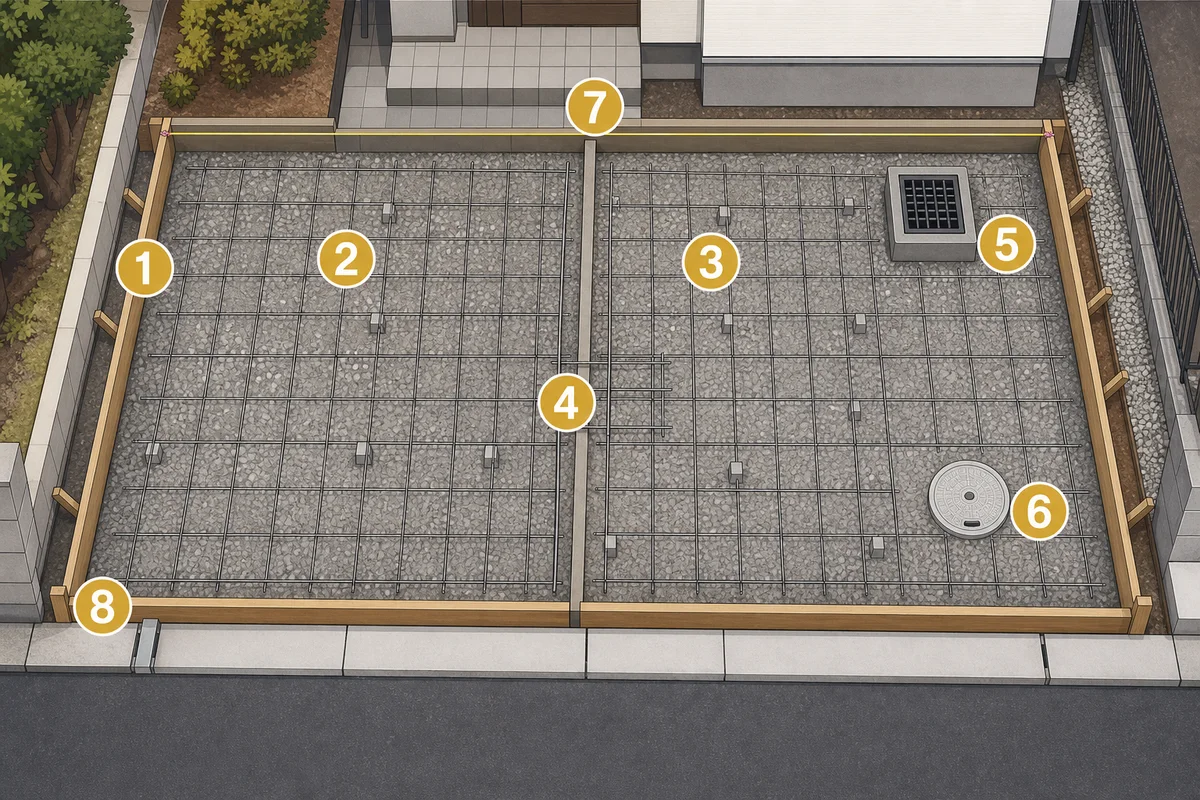

打設前に撮影したい8つの写真

- 施工範囲全体と道路・建物・境界の位置関係
- 掘削後の地盤と、軟らかい部分を処置した場所
- 砕石の材料、転圧状況、厚みを測った位置
- 型枠と仕上がり高さを示す水糸・レベル
- 目地、桝、側溝、排水管の位置
- ワイヤーメッシュの線径・網目・重ね・スペーサー
- 中央部、道路際、桝周りなど複数箇所の厚み
- 打設直前の全景と撮影日が分かる記録
一か所だけ定規を当てた写真では、全体の仕様を判断できません。どの位置を、どの基準高さから測ったか分かるように、全景と接写をセットで残します。施工会社が撮影する場合は、契約前に共有してもらえるか確認してください。
工期は何日?工程と使用開始日は分けて考える
掘削から打設までの日数は、面積、形状、撤去量、人員、重機、生コンの搬入、天候で変わります。広い駐車場を複数回に分けて打設する場合は、型枠や目地の工程も増えます。
「工事は3日」と言われても、3日目から車を使えるとは限りません。見積もり・工程表では、次の4日を分けて確認してください。
- 着工日
- コンクリート打設日
- 歩行可能日
- 車両開放日
雨天延期や養生延長が発生した場合の連絡方法と、代替駐車場を使う期間も決めておくと生活への影響を減らせます。
見積書で確認する施工項目
- 施工面積と区画ごとの寸法
- 既存物撤去、掘削、残土運搬・処分
- 路床の処置と砕石路盤の材料・厚み
- コンクリートの厚み、仕様、数量
- ワイヤーメッシュ・鉄筋の線径、網目、重ね、スペーサー
- 型枠、目地、桝調整、排水工事
- 刷毛引き・金鏝などの表面仕上げ
- ポンプ車、重機回送、交通誘導、養生
- 雨天延期、追加工事、保証の条件
同じ「土間コンクリート1㎡」でも、上記のどこまで含むかで単価は変わります。実際の費用と内訳は外構工事の費用相場と土間コンクリートの実勢単価、契約前の確認は外構工事の契約前チェックリストをご覧ください。
施工中に避けたい5つの判断
- 完成面だけで判断する:路床・路盤・補強は打設後に見えなくなります
- 一番安い総額だけで決める:掘削、処分、下地、補強、養生の範囲をそろえて比較します
- ワイヤーメッシュの有無だけを見る:線径・重ね・位置・スペーサーも確認します
- 天候を施主任せ・業者任せにする:延期条件と養生方法の説明を受けます
- 表面が乾いたら車を入れる:施工会社が指定した車両開放日を守ります
完成後にひび割れ、色むら、粉、剥がれなどが見つかった場合も、見た目だけで施工不良と断定しません。まず施工記録と変化を確認し、状態に合う記事から判断してください。
よくある質問
土間コンクリート工事は何日で終わりますか?
面積、撤去量、施工人数、打設回数、天候で変わります。また、作業が終わる日と車を使える日は同じではありません。打設日、歩行可能日、車両開放日を分けて工程表で確認してください。
ワイヤーメッシュが見えれば施工は問題ありませんか?
見えるだけでは判断できません。仕様、重ね、端部、スペーサー、コンクリート内での位置を確認します。補強材があっても、路盤・厚み・目地・養生などの条件が合わなければ不具合を完全には防げません。
雨の日でもコンクリートを打設できますか?
雨の強さ、降る時刻、気温、施工範囲、養生設備で判断が変わります。打設前・打設中・仕上げ後では影響も異なるため、延期基準と養生方法を施工会社へ確認してください。
完成後に厚みや下地を確認できますか?
完成後は内部を直接見られません。見積書、施工図、打設前写真、生コンの納品書、施工会社の記録を確認します。コア抜きはコンクリートを傷つけるため、自分で行わず、必要性と補修方法を施工会社や調査会社へ相談してください。
まとめ
- 土間コンクリートは、計画・掘削・路床・路盤・型枠・補強・打設・養生の順に進む
- 水勾配と排水先は、掘削や型枠の前に決める
- 完成後に隠れる路床・砕石・厚み・補強は打設前に確認する
- 施工日数と、歩行・車両の使用開始日は分けて確認する
- 見積もりは表面仕上げだけでなく、撤去・処分・下地・補強・養生までそろえて比較する
施主がすべての施工を監督する必要はありません。ただ、後から見えなくなる工程と、業者へ確認するタイミングを知っておけば、見積書や打設前写真の意味が分かりやすくなります。疑問点は打設後ではなく、仕様を変更できる契約前・施工前に書面で確認しましょう。
確認した情報
- 国土交通省「構内舗装・排水設計基準」:舗装をコンクリート版・路盤・路床で構成し、交通・基盤・環境条件に応じて考える原則を確認
- 国土交通省 中部地方整備局「設計要領 第6章 舗装」:舗装をコンクリート版・路盤・路床で構成する考え方と、設計に用いる条件を確認
- 国土交通省「道路橋示方書・同解説 コンクリート橋・コンクリート部材編」:締固めと、乾燥・低温・急激な温度変化・振動・衝撃から守る養生の基本を確認。住宅駐車場へ数値基準を直接適用していません
- 公益社団法人 日本コンクリート工学会「ひび割れの原因の例」:材料・設計・施工・使用環境の複数要因でひび割れを考える内容を確認
※本記事は一般的な住宅外構で確認したい施工の流れをまとめたものです。個別現場の仕様や施工不良を断定するものではありません。必要な厚み・路盤・補強・養生は、地盤、車両、気象、図面、契約条件を把握している施工会社へ確認してください。

コメント
